Строительный отчет с проекта «Остров.7»
03.04.2026

Строительный отчет с проекта «Остров.7»

Общая готовность седьмого квартала флагманского проекта «Остров» в Мнёвниковской пойме от компании «Донстрой» составляет 27%. На строительной площадке задействовано 1306 рабочих, 239 инженерно-технических работников и 30 единиц техники.

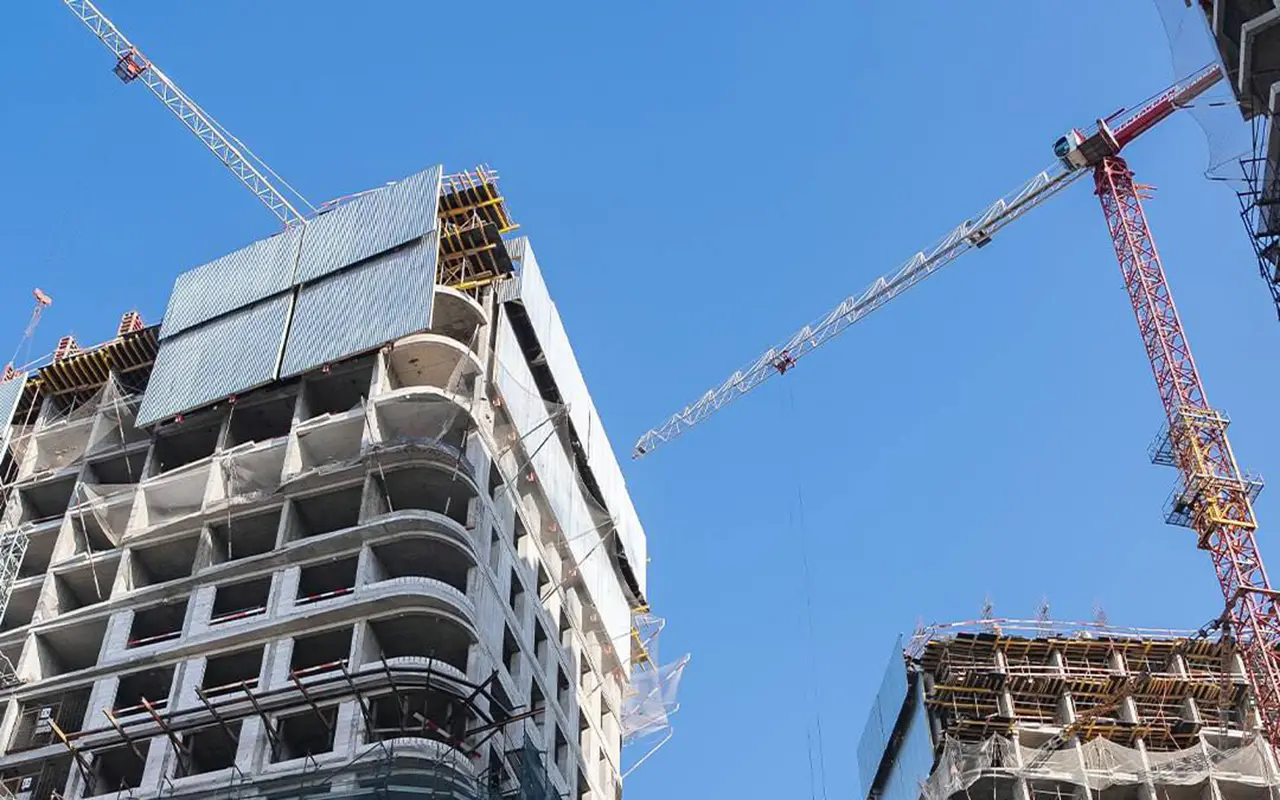

В 1-4 корпусах завершены работы по устройству монолитных конструкций и гидроизоляции подземной части зданий. Продолжаются работы по устройству: монолитных конструкций надземной части, наружных стен, внутренних стен и перегородок.

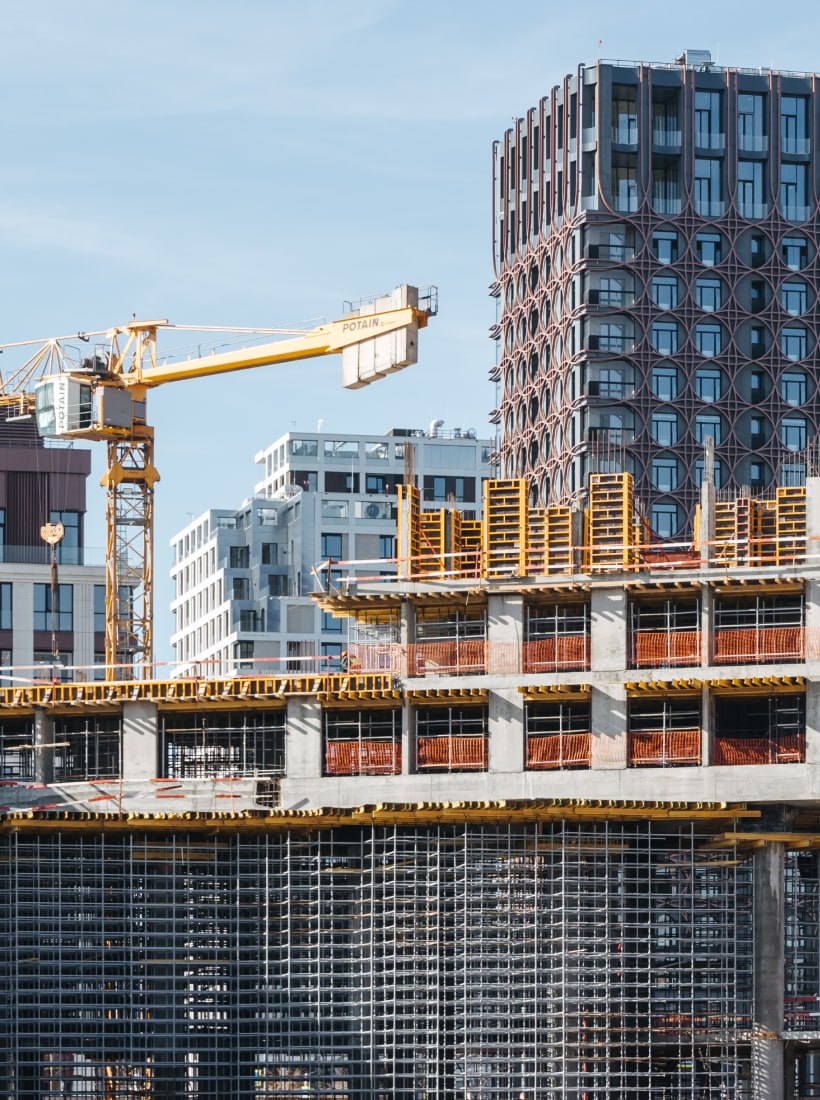

В 5-7 корпусах завершены работы по устройству фундаментной плиты, монолитных конструкций и гидроизоляции подземной части зданий. Продолжаются работы по устройству: кладки подземной части, монолитных конструкций надземной части.

Корпуса седьмого «Острова» - переменной этажности от 19 до 21 этажей рассчитаны на 1179 квартир общей площадью 129 тыс. кв.м. Площади и функциональные планировки варьируются от однокомнатных квартир в 44 кв.м до пентхаусов в 377 кв. м. В двухуровневом подземном паркинге разместятся 1534 машиномест, кладовые помещения и места для хранения велосипедов.
Встречать жителей будут входные группы, оборудованные стойкой ресепшен, зонами ожидания с мягкой мебелью и службой консьержа. Также в лобби предусмотрены колясочные и лапомойки для домашних питомцев. В общественных пространствах корпусов разместятся детский клуб, фитнес-рум и зоны для делового общения.

Специально для 7 квартала создана особая «двухэтажная» концепция благоустройства: верхний и нижний парки площадью 3,5 га. Прямо на территории квартала появится школа и детский сад, а рядом будут площадки для пляжных видов спорта, центр керлинга и гребная база. В корпусах спроектированы общественные террасы на крышах с зонами для отдыха, общения и занятий спортом.

Территория дома будет огорожена и обеспечена круглосуточной охраной, системой контроля доступа и видеонаблюдения.

«Остров» — флагманский проект от «Донстроя», состоящий из 10 кварталов бизнес- и премиум-классов. Он строится в южной части Мнёвниковской поймы, окружен Москвой-рекой и природными парками — Филёвским, Суворовским и «Крылатские холмы». Это совершенно новая модель городской жизни. Здесь будет создана самодостаточная инфраструктура, включающая в себя четыре крупных социальных кластера со школами и детскими садами. По границам проекта и природоохранной территории будут проложены километры дорожек для скандинавской ходьбы, бега и неспешных прогулок.

Дизайн-код проекта разработан архитектурным бюро LDA Design. «Остров» станет первым жилым комплексом в России, где появится сеть 5G. Рядом с проектом предполагается большое количество городских спортивных объектов. На территории уже открылась станция метро «Терехово». В 10 минутах езды расположен деловой центр «Москва-Сити», в 15 минутах — Садовое кольцо.
Читать далее
02.04.2026
Строительство «Вдохновения» в «Символе» идет по графику
Подробнее
01.04.2026
Анна Коробкова: Продукт будущего строится на доверии и технологиях
Подробнее
31.03.2026
«Донстрой» получил награду «Инфоповод года — 2025»
Подробнее
30.03.2026
Олеся Шмелёва: «Офис — больше не просто место работы, а инструмент привлечения и удержания талантов»
Подробнее
27.03.2026
Эксперт «Донстрой» подвёл итоги программы «Профессионалитет» в 2025 году
Подробнее
26.03.2026
Строительство четвёртого «События» продолжается
Подробнее
25.03.2026
Результаты строительства образовательного центра в Раменках
Подробнее
24.03.2026
Строительный отчет с восьмого «Острова»
Подробнее
23.03.2026
«Донстрой» подвёл итоги 2025 года: рекордный ввод жилья и расширение портфеля проектов
Подробнее
20.03.2026
«Остров» от «Донстрой» вошёл в топ-10 крупнейших проектов России
Подробнее
Остались вопросы?
Оставьте свои контактные данные и мы свяжемся с вами
