Ход стройки проекта «Событие.6»
Компания «Донстрой» продолжает строительство шестого — финального — квартала проекта «Событие» на Мосфильмовской. На строительной площадке задействовано 238 специалистов и 4 единицы техники.

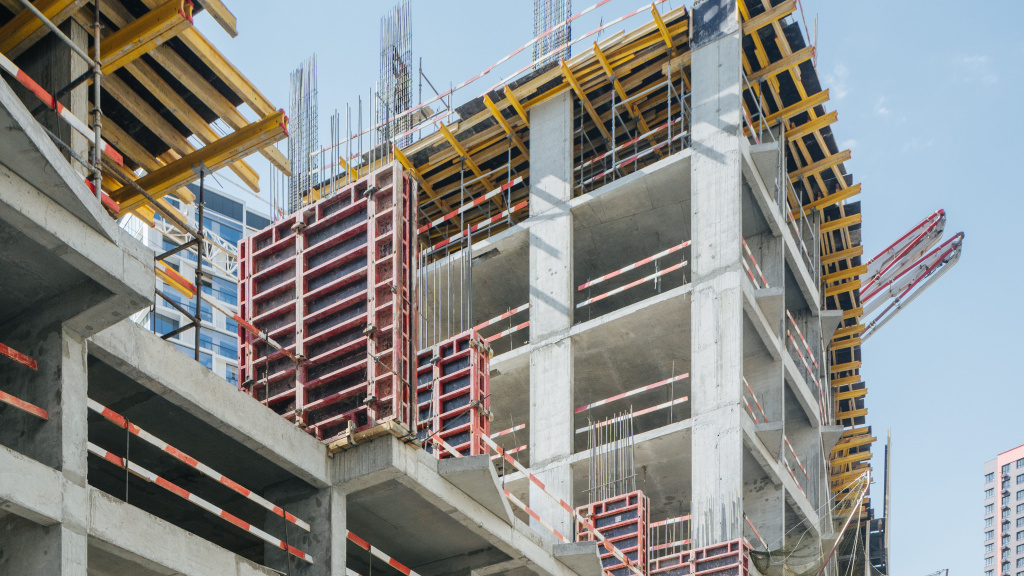

В первом корпусе ведутся работы:
— разработка грунта в котловане с вывозом и утилизацией — 61%;
— устройство грунтовых анкеров — 79%;
— устройство подземной части секции 2 — 70%;
— монолит 1-го этажа секции 2 — 55%;
— монолит подземного паркинга — 20%.

Завершены работы по устройству:
— свайного поля;
— бетонной подготовки под фундаментальные плиты секций 2 и 3;
— гидроизоляции фундаментальных плит секций 2 и 3;
— фундаментной плиты секций 2 и 3;
— подземной части секции 3;
— монолита 1-го этажа секции 3.

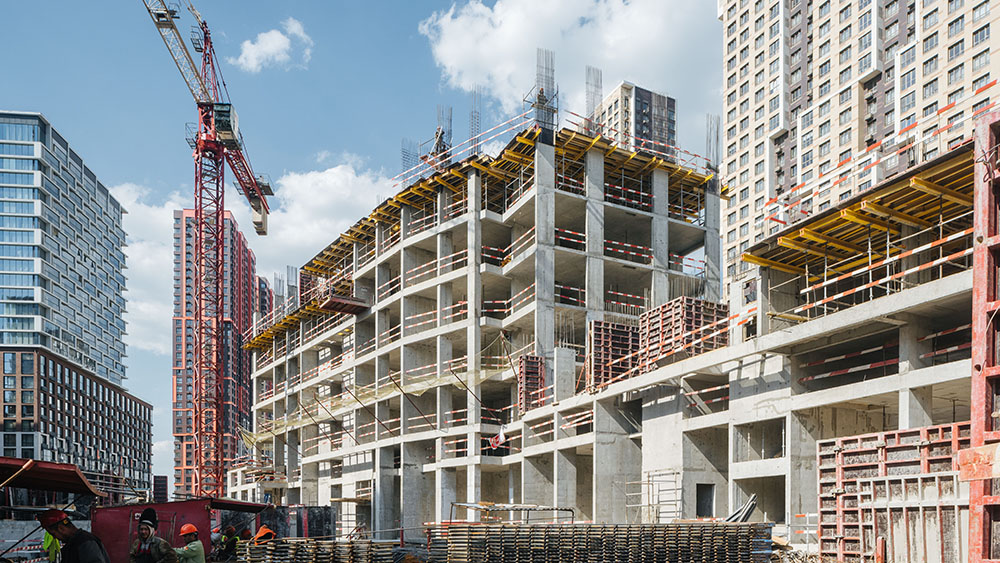

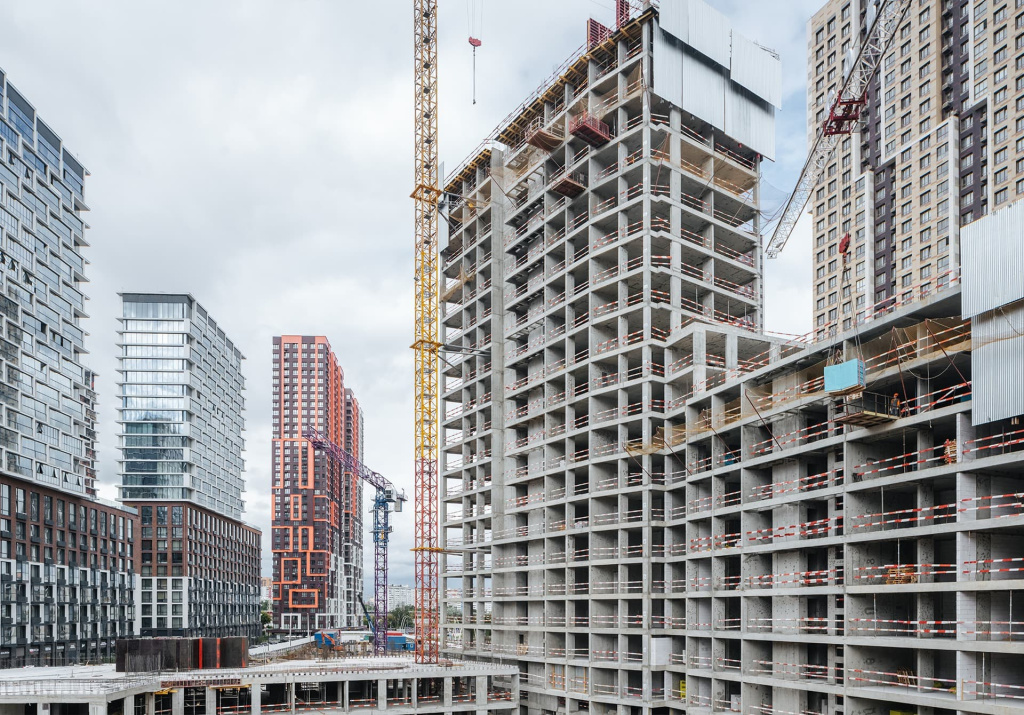

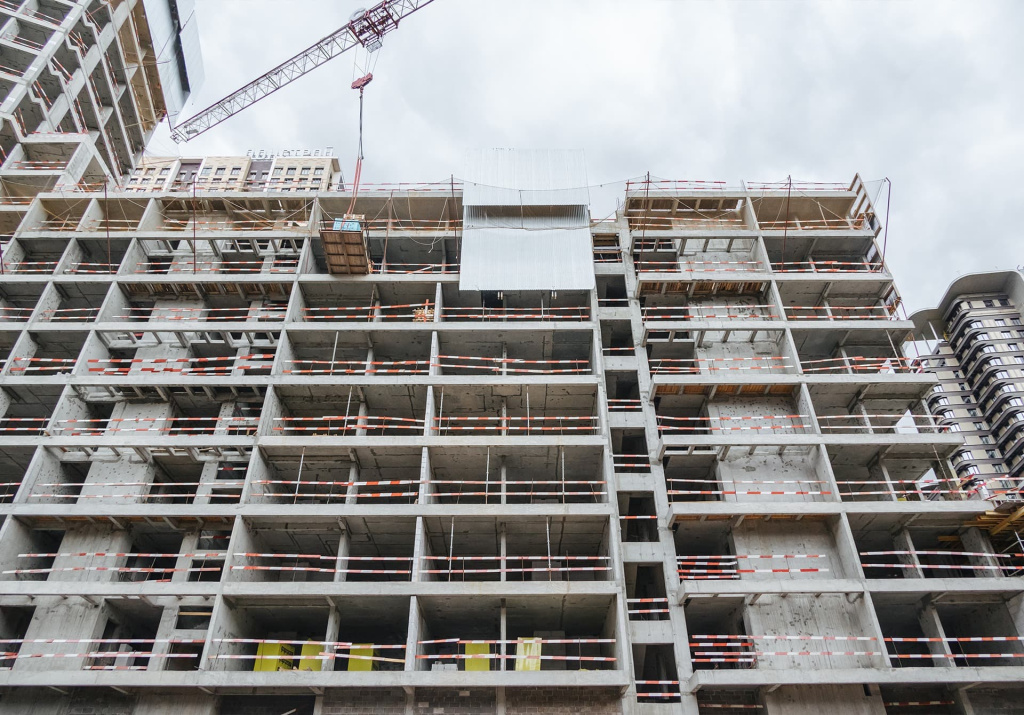

Во втором корпусе выполнено устройство бетонной подготовки, гидроизоляции, защитной стяжки из ЦПС и фундаментной плиты. Общий процент готовности корпуса составляет 18,01%.
Продолжаются работы по устройству:
— монолитных плит перекрытий и полов подземной части — 90,14%;
— монолитных ж/б стен, колонн и пилонов подземной части — 86,53%;
— монолитных плит перекрытий и полов наземной части – 74,11%;
— монолитных ж/б стен, колонн и пилонов наземной части — 42,64%;
— прижимной стенки — 90,96%;
— кирпичной кладки – 53,81%;
— стен из газобетонных блоков толщиной 200–400 мм — 28,53%;
Параллельно ведутся работы по благоустройству бульвара. МАФы частично изготовлены, приступили к монтажу. Общий процент готовности составляет 65%.
В первом корпусе ведутся работы:
— разработка грунта в котловане с вывозом и утилизацией — 61%;
— устройство грунтовых анкеров — 79%;
— устройство подземной части секции 2 — 70%;
— монолит 1-го этажа секции 2 — 55%;
— монолит подземного паркинга — 20%.

Завершены работы по устройству:
— свайного поля;
— бетонной подготовки под фундаментальные плиты секций 2 и 3;
— гидроизоляции фундаментальных плит секций 2 и 3;
— фундаментной плиты секций 2 и 3;
— подземной части секции 3;
— монолита 1-го этажа секции 3.

Во втором корпусе выполнено устройство бетонной подготовки, гидроизоляции, защитной стяжки из ЦПС и фундаментной плиты. Общий процент готовности корпуса составляет 18,01%.
Продолжаются работы по устройству:
— монолитных плит перекрытий и полов подземной части — 90,14%;
— монолитных ж/б стен, колонн и пилонов подземной части — 86,53%;
— монолитных плит перекрытий и полов наземной части – 74,11%;
— монолитных ж/б стен, колонн и пилонов наземной части — 42,64%;
— прижимной стенки — 90,96%;
— кирпичной кладки – 53,81%;
— стен из газобетонных блоков толщиной 200–400 мм — 28,53%;
Параллельно ведутся работы по благоустройству бульвара. МАФы частично изготовлены, приступили к монтажу. Общий процент готовности составляет 65%.
