Первые итоги строительства квартала «Гордость» в «Символе»
Каждый этап выполняется с особой тщательностью, что гарантирует резидентам высокий уровень жизни в долгосрочной перспективе. Общая готовность квартала составляет 1,1%.

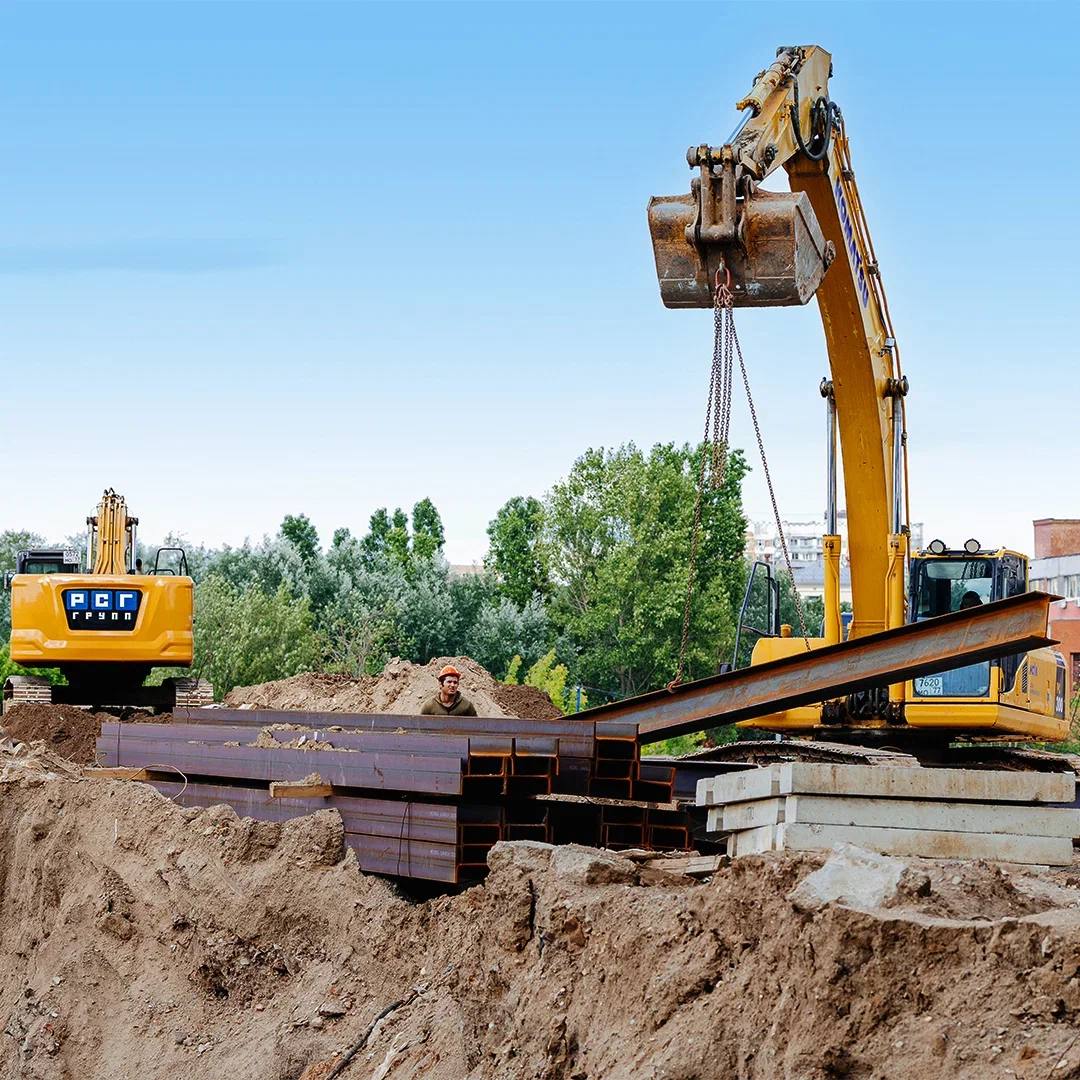

В корпусах 36 и 40 завершены работы по устройству шпунтового ограждения.

В корпусе 36 продолжается:
— устройство распределительной балки — 71%;

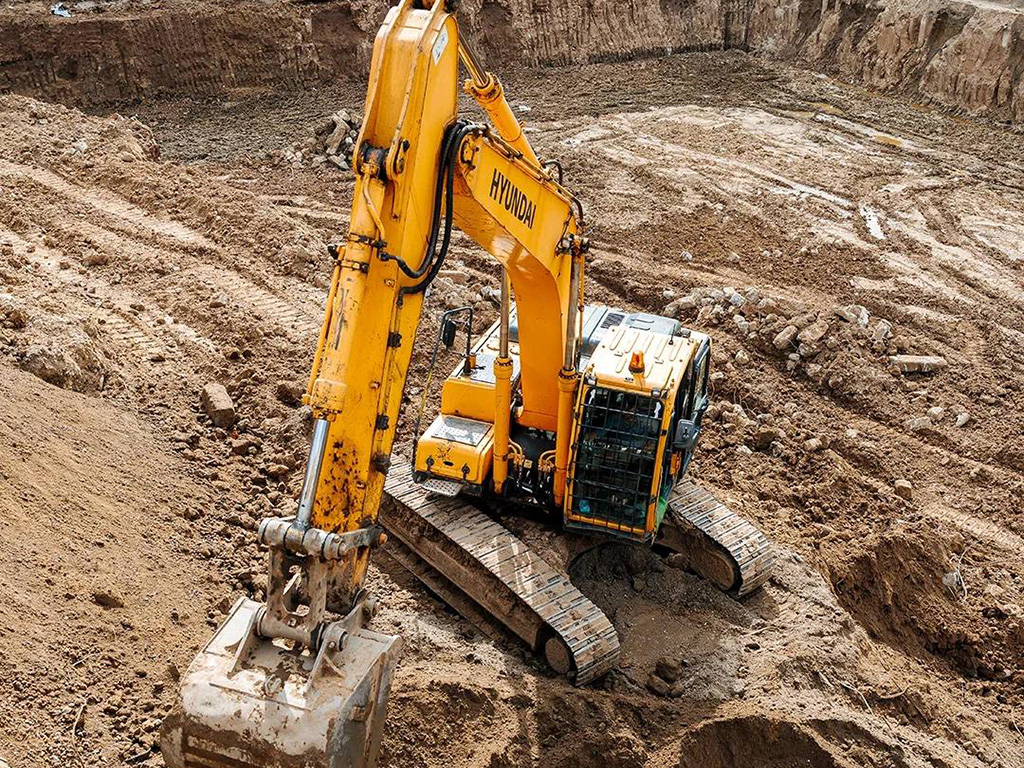

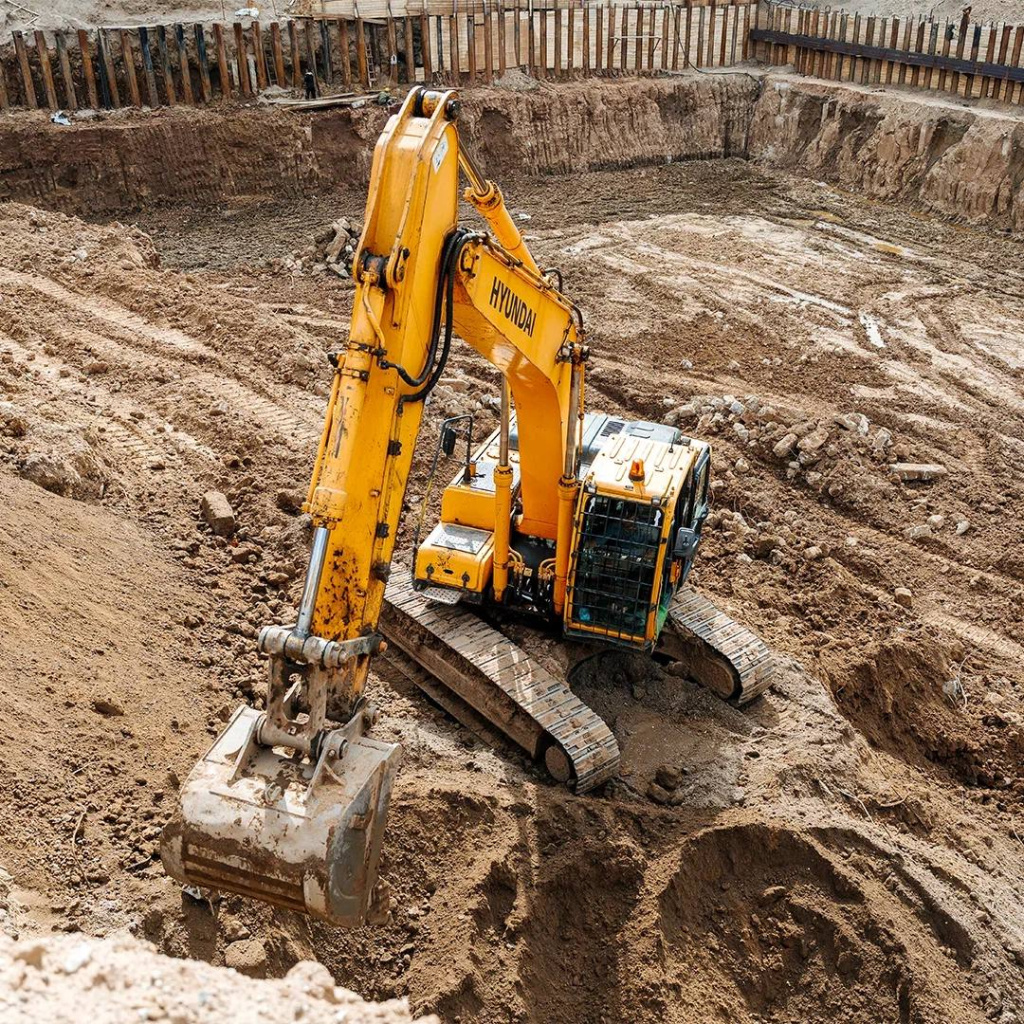

— разработка грунта котлована — 95%.
Приступили к устройству песчаной подготовки (4%) и бетонной подготовки (2%).

В корпусе 40 идёт разработка грунта котлована — 35%. А в корпусе 39 продолжается:
— устройство шпунтового ограждения — 53%;
— устройство распределительной балки — 5%;
— разработка грунта котлована — 40%.

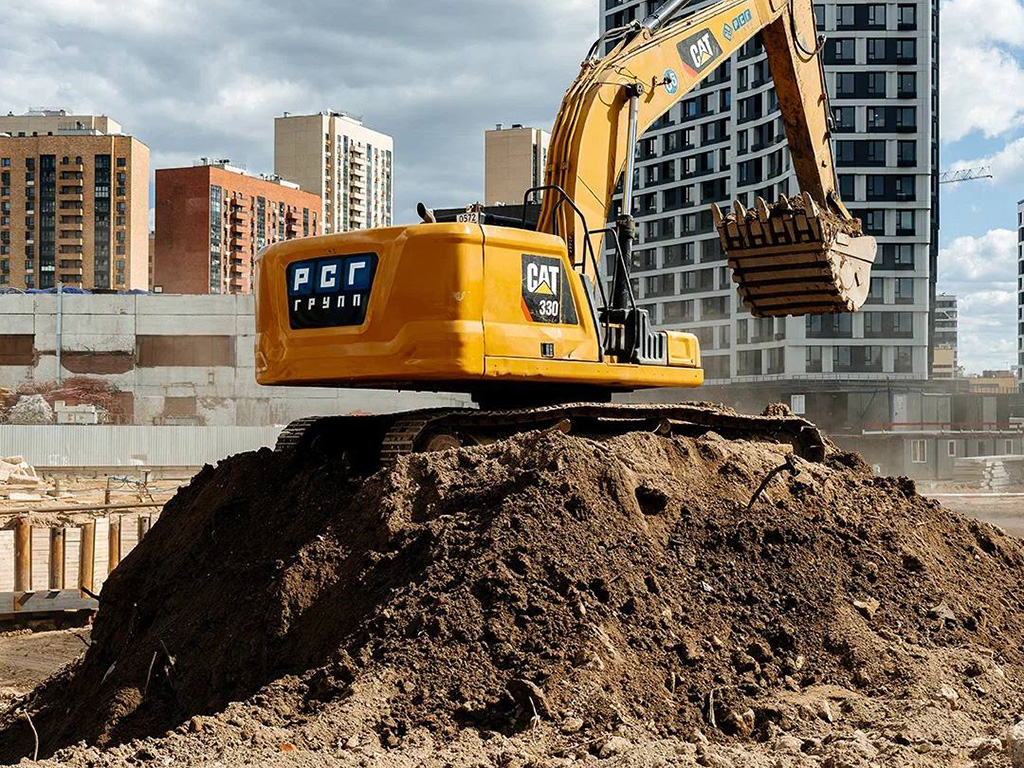

На строительной площадке задействовано 47 высококвалифицированных рабочих, 13 ИТР и 9 единиц техники.
В корпусах 36 и 40 завершены работы по устройству шпунтового ограждения.

В корпусе 36 продолжается:
— устройство распределительной балки — 71%;
— разработка грунта котлована — 95%.
Приступили к устройству песчаной подготовки (4%) и бетонной подготовки (2%).

В корпусе 40 идёт разработка грунта котлована — 35%. А в корпусе 39 продолжается:
— устройство шпунтового ограждения — 53%;
— устройство распределительной балки — 5%;
— разработка грунта котлована — 40%.
На строительной площадке задействовано 47 высококвалифицированных рабочих, 13 ИТР и 9 единиц техники.
Поделиться
Читать далее
07.07.2026
Бизнес-центр «Раменки» от «Донстрой» получил награду Архитектурной премии Москвы
Подробнее
03.07.2026
Эксперт «Донстрой»: «Трансформация общественных пространств должна происходить системно»
Подробнее
02.07.2026
Жизнь после ввода: как повседневные сценарии жителей становятся проектными решениями будущего
Подробнее

Остались вопросы?
Оставьте свои контактные данные и мы свяжемся с вами
